以下是针对该联系单套清单定额的思路及步骤:
分析联系单内容

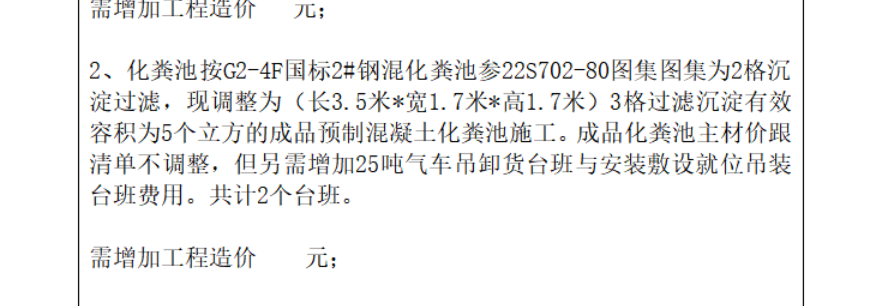

联系单主要调整了化粪池形式(从 2 格沉淀过滤调整为 3 格过滤沉淀的成品预制混凝土化粪池 ),并新增 25 吨汽车吊的卸货、安装就位吊装台班费用(共 2 个台班 )。
套清单定额处理
1. 化粪池部分

原投标清单中已有 “整体化粪池” 相关清单(序号 17 ,编号 040504008001 )及对应的定额(如 A17 - 152 ,2# 混凝土化粪池 容积 3.38m³ )。由于联系单中化粪池调整为成品预制混凝土化粪池,需看原投标定额是否适用:
若原定额是针对现场浇筑或非成品预制的,而联系单为成品预制化粪池,需替换或调整定额。可查找当地定额中 “成品预制混凝土化粪池安装” 相关定额子目,按实际规格(长 3.5 米宽 1.7 米高 1.7 米 、5 立方 )选取对应定额,替换原定额(因为施工工艺、材料供应形式改变 )。
若原投标清单描述及定额可涵盖成品预制(仅内部构造格数等调整但不影响定额套用核心条件 ),且主材价约定不调整,可沿用原清单定额,仅根据联系单调整工程量或备注构造调整(不过一般构造及形式调整较大时,建议重新适配定额 )。
2. 新增汽车吊台班部分
联系单明确新增 25 吨汽车吊卸货台班与安装敷设就位吊装台班,共 2 个台班 。需单独套取相应定额:
查找当地通用安装工程或市政工程定额中 “汽车起重机吊装” 相关定额子目,选择 25 吨汽车吊对应的台班定额(注意区分是安装就位的吊装、卸货等不同工作内容对应的定额,若定额综合了相关工作,选对应综合台班 )。
套取时,清单可借用市政工程或通用措施项目中合适的清单(如 “大型机械设备进出场及安拆” 相关清单,若当地有专门的 “吊装台班” 清单更直接 ),定额选取 25 吨汽车吊台班定额,工程量填 2 个台班 ,以此计算新增的吊装费用 。
总结
不是直接按综合价套台班,而是要区分化粪池调整和台班新增两部分:化粪池看原清单定额适配性,决定是否替换调整;新增台班需单独找对应汽车吊台班定额套取,清晰拆分工作内容,对应定额子目,准确计算新增造价 ,最后将两部分费用汇总填入 “需增加工程造价” 处 。 实际操作中,要结合当地定额库、清单计价规范及合同约定(如定额套用规则、主材调整约定等 )灵活处理,若对定额子目选取存疑,可咨询当地造价管理机构或资深造价师 。
