“措施合计” 通常是包括措施项目费用的 ,不过要先明确 “措施项目” 的分类,因为不同类型措施费在 “合计” 里的呈现逻辑有差异,下面展开说:
一、措施项目费的两类核心内容
单价措施项目: 像模板、脚手架、二次搬运等,这些费用 能计量、能套定额 ,比如 “模板工程” 按接触面积算量、套对应定额子目,费用会明确计入 “措施合计” 。
总价措施项目: 像安全文明施工费(环境保护、文明施工、安全施工、临时设施)、夜间施工增加费等,这些 按费率或包干计取 ,一般在措施费汇总里单独列项,也属于 “措施合计” 范畴。
二、“措施合计” 的组成逻辑

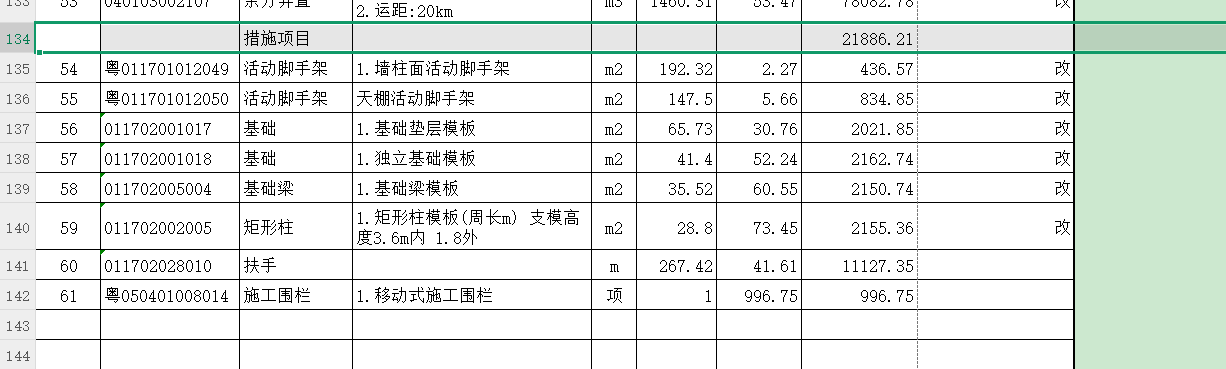

不管是清单计价还是定额计价,“措施合计” 就是 把所有措施项目(单价 + 总价)的费用汇总 ,所以本质上就是措施项目费用的总和 。
举个例子:
单价措施:模板 1 万、脚手架 0.8 万 → 合计 1.8 万
总价措施:安全文明施工费 2 万(费率计取)、夜间施工费 0.5 万(包干) → 合计 2.5 万
最终 “措施合计” = 1.8 万 + 2.5 万 = 4.3 万
三、特殊情况注意
合同约定调整: 若合同里对 “措施费包含范围” 有特殊约定(比如某部分措施费甲方包干、不计入合计),要按合同执行,这时候 “措施合计” 可能不包含约定外的费用。
措施费的归属争议: 有些费用看似像措施费(比如施工降水),但实际可能因工程性质(如基坑支护降水属于分部分项)划到分部分项工程费,这时候要注意区分,别误放到 “措施合计” 里。
总结一下:正常情况下,“措施合计” 就是措施项目费用的汇总;但要留意合同特殊约定、费用性质划分,避免漏项或错项 。
