这种情况下,能否重新核价需从矿物电缆特性、清单规范及合同约定等方面综合判断:

- 从矿物电缆特性角度:实际上,根据矿物电缆的相关规定和特性,通常截面大于 35mm² 的矿物电缆多为单芯,从这个角度看,招标清单和招标图中关于大于 95 的矿物电缆为多芯的表述可能本身就不符合常规做法。但这并不足以直接作为重新核价的依据,只是说明跟审单位以 “大芯数实际上也只有单芯” 来否定重新核价,其理由有一定合理性,但不充分。
- 从清单计价规范角度:《建设工程工程量清单计价规范》规定,招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。若在合同履行期间出现设计图纸与招标工程量清单任一项目的特征描述不符,且该变化引起该项目工程造价增减变化的,应按实际施工的项目特征重新确定相应工程量清单项目的综合单价,并调整合同价款。因此,从规范角度,施工单位有权根据实际施工图中的单芯矿物电缆特征,要求重新核价。

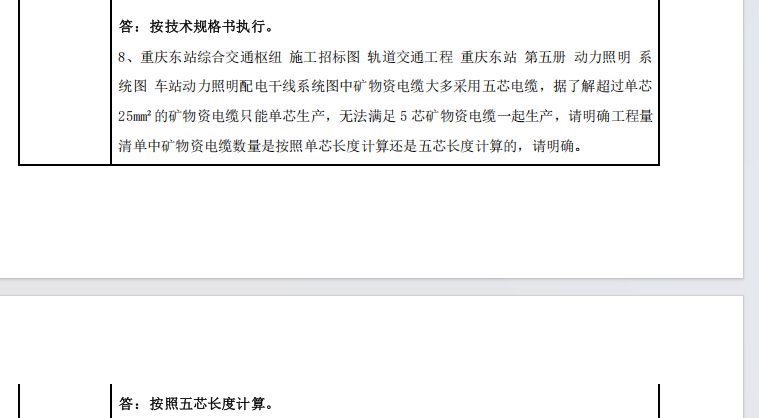

- 从投标答疑未提出异议角度:虽然施工单位在投标答疑时没有提出异议,但这并不一定就意味着默认同意按照多芯电缆计价。如果招标文件中没有明确规定投标答疑未提出的问题就视为投标人默认接受,那么不能简单地以此为由拒绝重新核价。并且,招标清单与施工图不符属于招标人提供资料不准确,若合同未明确约定此风险由投标人承担,不应由施工单位承担该后果。
- 从合同约定角度:需查看施工合同中关于工程量清单错误、项目特征不符等情况的处理条款。若合同约定了单价合同模式下,招标文件和招标工程量清单存在错误由招标人承担相应费用,那么施工单位提出重新核价是有合同依据的。若合同为总价合同且明确规定投标人应复核工程量清单,未提出错误则由投标人承担风险,那么重新核价可能较难实现。
综上所述,施工单位可依据相关规范和合同条款,与跟审单位进一步沟通,说明招标清单与施工图不符,且矿物电缆单芯和多芯价格存在差异,从公平合理的角度争取重新核价。若沟通无果,可根据合同约定的争议解决方式,通过协商、仲裁或诉讼等途径解决。
