比如
1.标底ZR-YJV-1-3×70+2×35除税价177.75元/m,需要新增ZR-YJV-1-4×70+1×35,按(3)①算:报价编制月份信息价ZR-YJV-1-3×70+2×35改为ZR-YJV-1-4×70+1×35补差价:在标底清单ZR-YJV-1-3×70+2×35下插入定额ZR-YJV-1-3×70+2×35改为ZR-YJV-1-4×70+1×35补差价

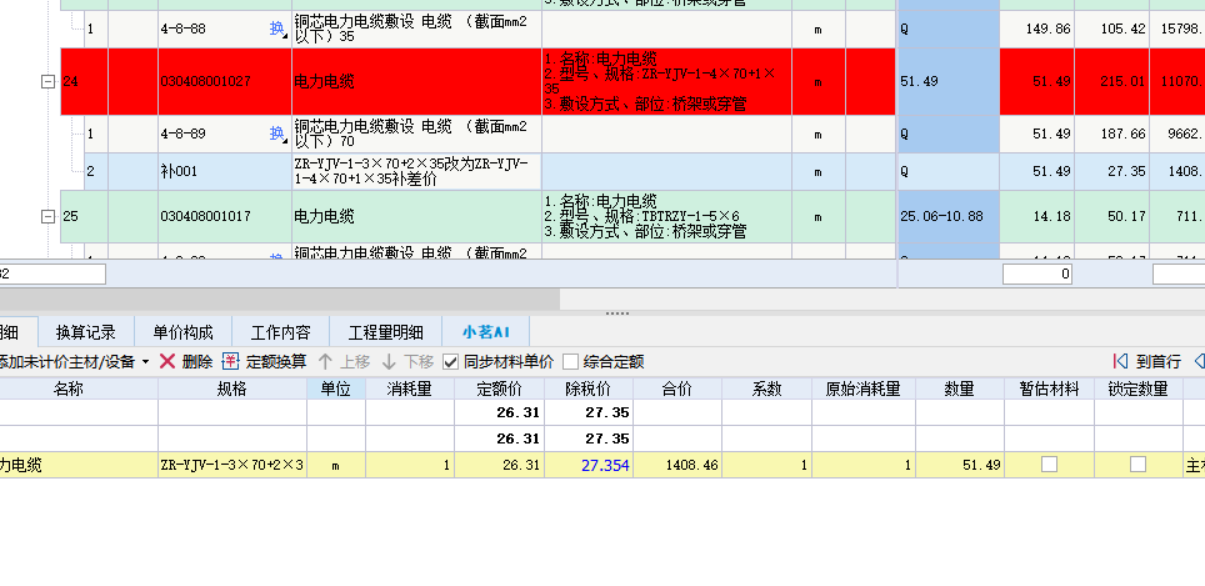

按2024年5月份浙江省信息价为例,即224.425-251.779=-27.354,插入定额材料除税价-27.354
2.标底泵IH50-32-125除税价8600元,新增泵IH50-32-125A按(3)②算:IH50-32-125A询价除税价9600元,重新套清单IH50-32-125A,算上脚手架拆搭费和超高增加费,企业管理费和利润、安全文明施工费取中值,规费按投标口径及税金,下浮12.7%
老师这样对不对
