一、电解离子接地极套定额分析(依据河北消耗量标准)
(一)定额套取思路
在河北消耗量标准体系下,“电解离子接地极” 无直接对应定额子目 ,需通过 “近似替换 + 补充调整” 思路处理,通常有两种方式:
借套 “接地极” 相关定额并换算

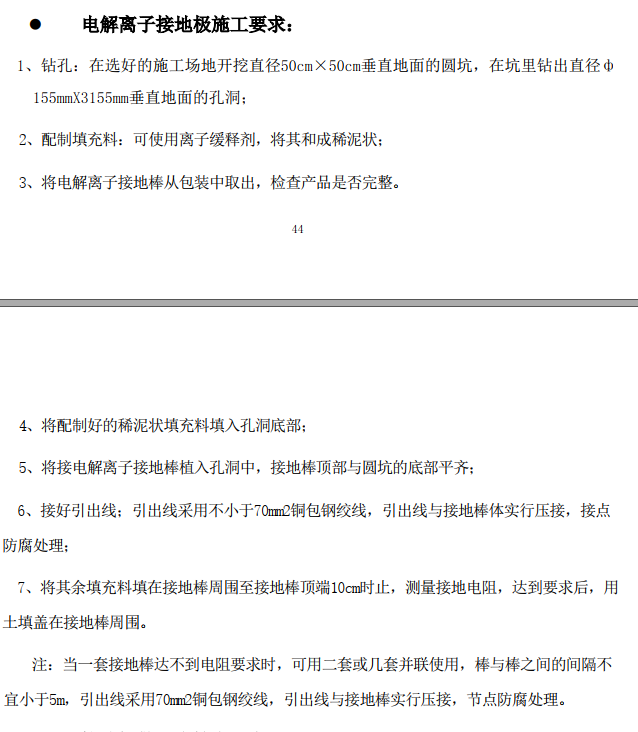

可先套取 “2 - 379 圆钢接地极 普通土”(或类似接地极安装子目),但需注意:
原定额是常规接地极(如圆钢、角钢),与电解离子接地极的 “材料、施工工艺(含钻孔、填充离子缓释剂等)” 差异大,需调整材料价差(将圆钢替换为 “电解离子接地极” 主材,补充其价格)。
定额中未包含 “钻孔、离子缓释剂填充” 等电解离子接地极特有的工序,需单独补充费用(或看是否有其他子目可拆分组合)。
拆分工序单独套取(更精准)
钻孔:图中钻孔直径 155mm、深 3155mm(对应你清单里 “钻孔压浆桩” 逻辑?但接地极钻孔与桩基础钻孔不同 ),若找不到完全匹配,可参考 “钻孔” 相关定额(如市政工程钻孔、安装工程其他钻孔子目) ,按 “直径、深度” 调整换算。
接地极安装:套 “接地极安装” 子目(如 2 - 379),替换主材为电解离子接地极。
离子缓释剂:作为 “填充材料”,若定额子目中未包含(大部分情况不包含),需单独计取(补充主材,套 “填充材料” 相关子目,或按 “主材费” 形式计入)。
二、你现有套法的问题

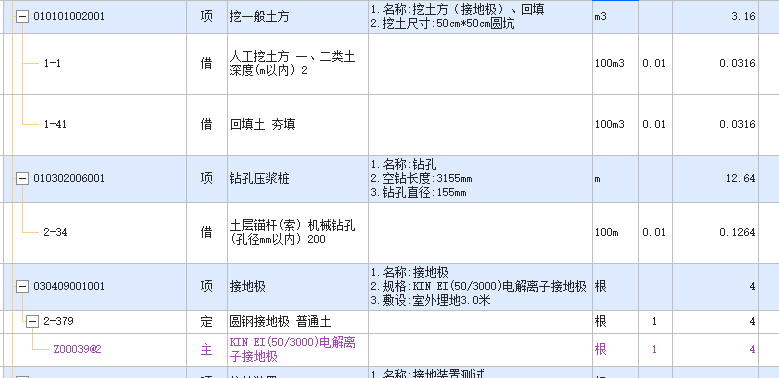

你的套法用了 “2 - 379 圆钢接地极 普通土” + 主材替换 ,但存在关键遗漏:
缺钻孔工序
电解离子接地极施工第一步是 “钻孔(50cm×50cm 圆坑、钻直径 155mm 深 3155mm 孔洞 )”,这部分在你现有套法里没体现! 需单独套钻孔定额(或补充钻孔费用)。
离子缓释剂未单独计取
施工要求里 “配制填充料(离子缓释剂)”,定额 “2 - 379” 子目不包含该材料费用,需补充离子缓释剂的主材及安装费用(要么套填充材料子目,要么直接补充主材费 + 人工 / 机械费 )。
三、正确套法建议(河北定额体系)
(一)步骤 1:套钻孔定额
找河北定额中 “钻孔” 相关子目(如安装工程其他项目、市政工程钻孔等,需按直径 155mm、深度 3.155m 调整 )。
示例:若找到 “机械钻孔(直径 XX 以内)” 子目,调整主材、机械适配钻孔参数,计取钻孔费用。
(二)步骤 2:套接地极安装并替换主材
套 “2 - 379 圆钢接地极 普通土” ,但:
将 “圆钢接地极” 主材,替换为 “电解离子接地极(KIN - EL (50/3000))” ,补充其市场价格。
(三)步骤 3:单独计取离子缓释剂
补充主材:在定额中添加 “离子缓释剂” 主材,录入价格(按设计要求的用量 + 损耗 )。
补充安装费:若离子缓释剂填充需额外人工 / 机械,可套 “填充材料安装” 类似子目,或直接按 “主材费 × 一定费率” 计取安装费(协商或参考其他项目)。
(四)完整逻辑公式
总费用 = 钻孔费用 + 接地极安装(替换主材后)费用 + 离子缓释剂(主材 + 安装)费用
四、总结
你的套法不行:缺钻孔、离子缓释剂费用,需补充。
正确路径:拆分 “钻孔 + 接地极安装(换主材) + 离子缓释剂(单独计)” 。
注意:若河北定额有 “电解离子接地极专用补充子目”(部分地区会针对新型材料出补充定额 ),优先用专用子目;没有则按上述拆分方式,通过 “借套 + 换算 + 补充” 处理,确保钻孔、离子缓释剂等工序 / 材料不遗漏。
(附:若你清单里 “挖一般土方” 是对应接地极的 “50cm×50cm 圆坑”,可保留该子目,但需确认 “挖土方” 与 “钻孔” 是否重复(钻孔前的挖坑是否已含在钻孔工序,或需单独计),避免重复 / 漏算 )
