1.湖北定额中描述:本定额层高按3.6m考虑,超过3.6m者,应另计层高超高垂直运输增加费,每超过1m,其超高部分按相应套用定额增加10%,超高不足1m按1m计算。层高在3.8-4.2m,要怎么套定额
2.建筑物超高增加人工、机械定额适用于建筑物檐口高度超过20m的项目。本项目檐高20.9m,楼梯间高22.25m,要怎么计算工程量及定额
答题量 13758

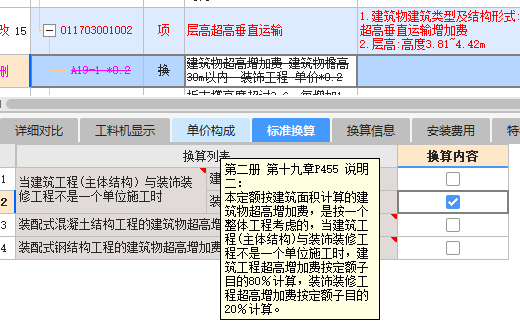

层高在3.8 - 4.2m套定额方式
湖北定额中规定层高按3.6m考虑,超过3.6m者,应另计层高超高垂直运输增加费,每超过1m,其超高部分按相应套用定额增加10%,超高不足1m按1m计算。对于层高在3.8 - 4.2m的情况,计算方法如下:
首先,确定层高超高的部分为(实际层高 - 3.6m)。例如,当层高为4m时,超高部分为0.4m。
由于超高不足1m按1m计算,所以对于层高在3.8 - 4.2m的情况,都按超高1m来计算。
然后,按照定额规定,其超高部分按相应套用定额增加10%。即先确定基础定额(层高3.6m对应的定额),再将这部分定额乘以10%作为超高增加的费用。
举个例子,假设基础定额(层高3.6m)的人工费、材料费、机械费等总费用为X元,那么对于层高在3.8 - 4.2m的情况,总费用为X + X×10% = 1.1X元。
建筑物超高增加人工、机械定额计算
建筑物超高增加人工、机械定额适用于建筑物檐口高度超过20m的项目。本项目檐高20.9m,楼梯间高22.25m。
对于建筑物超高部分的计算:
首先,确定建筑物超高高度为檐口高度超过20m的部分,即20.9m - 20m = 0.9m。同样,楼梯间超高高度为22.25m - 20m = 2.25m。
根据定额规定,一般会有一个超高高度区间对应不同的系数或定额子目。例如,可能规定每超过一定高度(如1m)增加相应比例的人工和机械费用。
假设定额规定建筑物超高部分每超过1m,人工和机械费用增加Y%。对于建筑物主体部分超高0.9m,按1m计算,其人工和机械费用增加量为原费用×Y%;对于楼梯间超高2.25m,按3m(2.25m向上取整到3m)计算,其人工和机械费用增加量为原费用×Y%×3。
工程量计算方面:
对于建筑物主体部分,需要计算其超过20m部分的建筑面积或体积等相关工程量。例如,如果是计算外墙面装饰的超高增加费,工程量可能是超过20m部分的外墙面面积。
对于楼梯间,同样要根据具体工程内容计算超高部分的工程量,如楼梯间的建筑面积、楼梯段的体积等。
最后,将计算出的超高部分的人工和机械增加费用分别对应到相应的工程量上,完成定额套用和费用计算。
按超高部分的建筑面积计算 :根据《建设工程工程量清单计价规范》,单层建筑物檐口高度超过 20m,多层建筑物超过 6 层时,可按超高部分的建筑面积计算超高施工增加费
超过20m的构件都需要计算的
楼梯间的就是按建筑面积计算
需要计算超高,按体积计算
