定额规则:本定额垂直运输层高按3.6m考虑,如超过3.6m时,每超过1m(不足1m按1m计算),按相应定额增加系数10%。共三层楼,有两层超过3.6m,另一层未超。软件给了定额工日,但未区分超过和未超过3.6m的工日数。如何处理?
答题量 14789
1.有两层超过3.6m应定额增加系数10%2.未超就直接套定额就可以
如何区分?软件自动给定了一个工日。但未区分是否超过3.6m

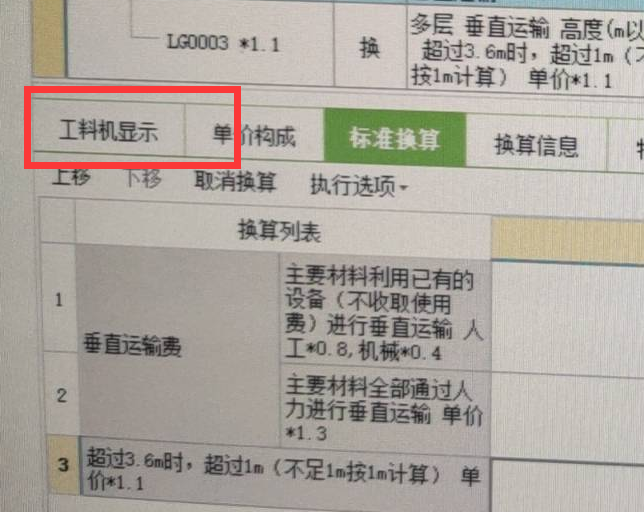

超过了就定额编号位置*0.1的系数
定额工日 只是给了一个总工日,超过3.6m的是多少工日,未超过的是多少工日,如何确定?
超过就是定额乘以系数的工日,没超过就是定额工日

超过3.6m装饰的垂直运输,和未超过3.6m装饰的垂直运输,给定的工日都是28.1721百工日。这个数是自动生成的。
超过3.6m层高的面积896平方米,未超过3.6m层高的面积438平方米。他们的工程量(工日数)是不一样的。
1、系统给的27.1721是总工日数,还是3.6m层高以下的工日?
2、如果是总工日,如何确定超过3.6m的是多少工日,未超过的是多少工日?
3、如果是未超过3.6m层高的工日,如何确定超过3.6m的是多少工日?
你这个标准换算有3.6米以上,你分开,1-2层的套一个定额,换算;3层套一个定额,这样就可以分开了
工日是广联达系统自动给的。
这个是你做的预算吗?

就是你们给的框架结构三层办公楼,一,三层层高是超过3.6m。2层3.6m。
我们这边这个区分的是超高模板,没有垂直运输,一般垂直运输是根据楼层的6层以上,20米以上才会计算超高垂直运输,工程量是6层以上及20米以上的建筑面积
重庆的装饰 垂直运输定额 是根据层高区分的。
所以你要看本地区的定额计算规则,如果要区分,那就是3.6米及以上的建筑面积合并在一起,为超高的计算面积;3.6米以下的就是定额的垂运;自己根据建筑面积分开的
定额计算规则 没有给怎么计算工日
你把这个工料机截屏我看一下

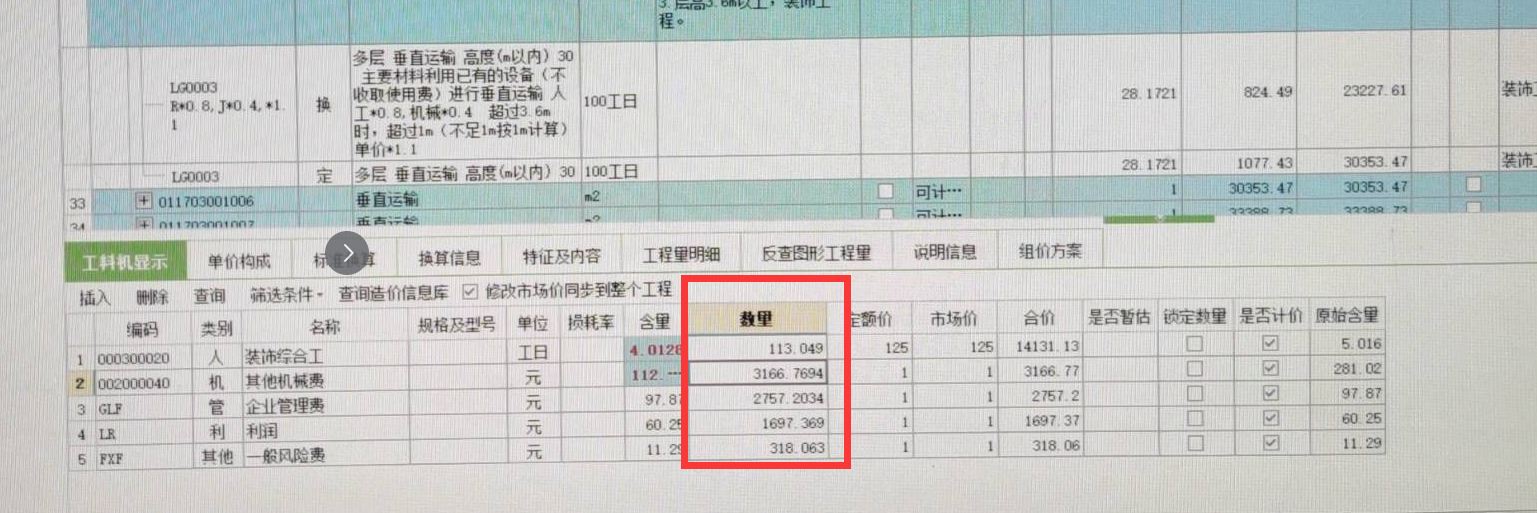

修改工程量就可以了
工程量修改为113工日后,下方的工料机也会随着变化
肯定的,都是联动的
